产品特性
1.补偿收缩、充盈度高。
2.湿密度1400kg/m³、干密度750kg/m³。
3.粉尘低,易于处理,且可保障工人的安全。
4.大流态、不离析、不泌水,确保始终如一的最终物理性能。
5.可进行长距离和大高差泵送,不堵泵,可操作时间≥10小时。
适用范围
1.海上风电吸力筒基础安装
2.海上风电复合筒基础安装
3.水下灌浆施工

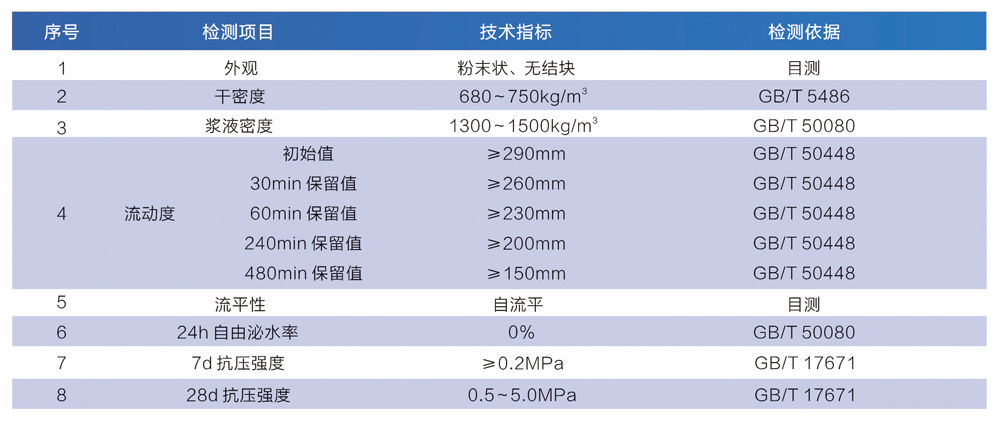

性能指标
施工工艺
一、浆料拌制
(1)灌浆船抛锚固定在导管架有灌浆终端面板的边上。
(2) 起重机把灌浆原材料吊至搅拌系统,通过操作台加水进行搅拌操作:
①两个搅拌机同时进行工作,一台搅拌时另一台向泵输出搅拌好的灌浆料。搅拌好后向泵输出时,另-台开始搅拌新一批灌浆料。 循环往复工作。
②按照搅拌人员的指示,把大袋灌浆料吊至搅拌器上方。吊到正确位置后,放低大袋灌浆料,破袋器将刺破袋子,灌浆料倒入搅拌机。
③根据施工配合比加入拌合水,进行搅拌。
④搅拌时间约为5分钟,过程中注意观察灌浆料稠度的变化。
⑤观察灌浆料已搅拌均匀,并做灌浆料流动度、密度检测。检测合格后,搅拌好的灌浆料方可倒入泵中。
二、灌浆
①灌浆时通过高压灌浆软管灌入,在甲板上把软管从搅拌机到灌浆入口布置好。
②灌浆管连接到泵上,用搅拌机加水搅拌专业润泵剂,通过灌浆管路泵送到灌浆空间中,湿润灌浆管道。
③灌浆前,对所有设备及灌浆管路检查。确认无问题后,开始进行泵送灌浆料。
④开始时,需用低速泵送,直至灌浆形成稳定流速时才能加速泵送。
⑤使用先进的水下声纳成像探测系统对钢管桩管口出浆情况进行监控,待观察到有浆冒出时,潜水员潜水下去配合观测,确定环形灌浆空间各个方向已灌浆饱满。停止泵送。
⑥泵停止15分钟,静置灌浆料,排出可能存在的气泡,使灌浆料稳定下来,再次观察确认灌浆料完全灌满;如果需要,再次泵送灌浆、灌满。
⑦比较理论用量和实际泵送的量。如果实际用量少了,则灌浆内可能存在空洞,需静置把空气排出;如果实际用量多了,则可能存在密封圈露浆的可能,持续观察至灌浆饱满度无变化才可停止灌浆,进行下一步操作。
⑧卸开灌浆软管并连接到下一个灌浆口,重复灌浆工序和停止工序直至全部灌好。
⑨清洗输料软管及设备。
包装贮存
采用复合袋包装,25kg/袋。储存在通风干燥处,保存期3个月。
